Page 17 - construcción presa Chamata
P. 17

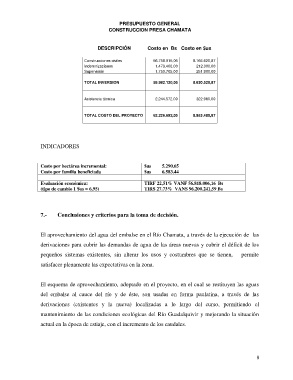

PRESUPUESTO GENERAL
CONSTRUCCION PRESA CHAMATA
DESCRIPCIÓN Costo en Bs Costo en $us
Construcciones civiles 56.758.015,05 8.166.620,87
Indemnizaciones 1.473.400,00 212.000,00
Supervisión 1.750.705,00 251.900,00
TOTAL INVERSION 59.982.120,05 8.630.520,87
Asistencia técnica 2.244.572,00 322.960,00
TOTAL COSTO DEL PROYECTO 62.226.692,05 8.953.480,87
INDICADORES
Costo por hectárea incremental: $us 5.290.65
Costo por familia beneficiada $us 6.583.44
Evaluación económica: TIRF 22,51% VANF 56.818.006,16 Bs
(tipo de cambio 1 $us = 6,95) TIRS 27.73% VANS 96.200.241,59 Bs
7.- Conclusiones y criterios para la toma de decisión.
El aprovechamiento del agua del embalse en el Río Chamata, a través de la ejecución de las
derivaciones para cubrir las demandas de agua de las áreas nuevas y cubrir el déficit de los
pequeños sistemas existentes, sin alterar los usos y costumbres que se tienen, permite
satisfacer plenamente las expectativas en la zona.
El esquema de aprovechamiento, adoptado en el proyecto, en el cual se restituyen las aguas
del embalse al cauce del río y de éste, son usadas en forma paulatina, a través de las
derivaciones (existentes y la nueva) localizadas a lo largo del curso, permitiendo el
mantenimiento de las condiciones ecológicas del Río Guadalquivir y mejorando la situación
actual en la época de estiaje, con el incremento de los caudales.
8
