Page 224 - construcción presa Chamata
P. 224
compactado con rodillo.
La construcción de obras complementarias

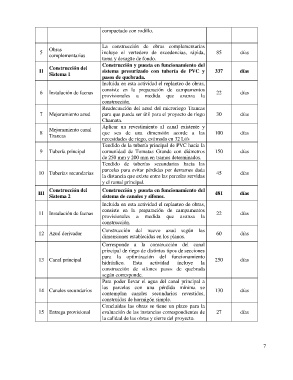

Obras
5 incluye el vertedero de excedencias, rápida, 85 días
complementarias
toma y desagüe de fondo.
Construcción y puesta en funcionamiento del
Construcción del
II sistema presurizado con tubería de PVC y 337 días
Sistema 1
pasos de quebrada.
Incluida en esta actividad el replanteo de obras,
consiste en la preparación de campamentos
6 Instalación de faenas 22 días
provisionales a medida que avanza la
construcción.
Readecuación del azud del microriego Trancas
7 Mejoramiento azud para que pueda ser útil para el proyecto de riego 30 días
Chamata.
Aplicar un revestimiento al canal existente y
Mejoramiento canal
8 que sea de una dimensión acorde a las 100 días
Trancas
necesidades de riego, estimada en 32 Lt/s
Tendido de la tubería principal de PVC hacia la
9 Tubería principal comunidad de Tomatas Grande con diámetros 150 días
de 250 mm y 200 mm en tramos determinados.
Tendido de tuberías secundarias hacia las
parcelas para evitar pérdidas por derrames dada
10 Tuberías secundarias 45 días
la distancia que existe entre las parcelas servidas
y el ramal principal.
Construcción del Construcción y puesta en funcionamiento del
III 481 días
Sistema 2 sistema de canales y sifones.
Incluida en esta actividad el replanteo de obras,
consiste en la preparación de campamentos
11 Instalación de faenas 22 días
provisionales a medida que avanza la
construcción.
Construcción del nuevo azud según las
12 Azud derivador 60 días
dimensiones establecidas en los planos.
Corresponde a la construcción del canal
principal de riego de distintos tipos de secciones
para la optimización del funcionamiento
13 Canal principal 250 días
hidráulico. Esta actividad incluye la
construcción de sifones pasos de quebrada
según corresponde.
Para poder llevar el agua del canal principal a
las parcelas con una pérdida mínima se
14 Canales secundarios 130 días
contemplan canales secundarios revestidos,
construidos de hormigón simple.
Concluidas las obras se tiene un plazo para la
15 Entrega provisional evaluación de las instancias correspondientes de 27 días
la calidad de las obras y cierre del proyecto.
7
