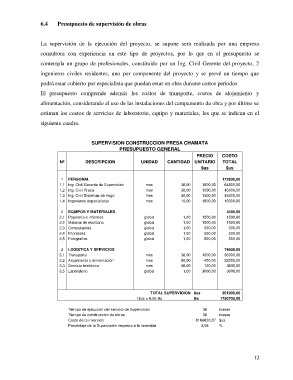

6.4    Presupuesto de supervisión de obras


                  La  supervisión  de  la  ejecución  del  proyecto,  se  supone  será  realizada  por  una  empresa

                  consultora  con  experiencia  en  este  tipo  de  proyectos,  por  lo  que  en  el  presupuesto  se

                  contempla un grupo de profesionales, constituido por un Ing. Civil Gerente del proyecto, 2
                  ingenieros  civiles  residentes,  uno  por  componente  del  proyecto  y  se  prevé  un  tiempo  que

                  podrá estar cubierto por especialista que puedan estar en obra durante cortos periodos.

                  El  presupuesto  comprende  además  los  costos  de  transporte,  costos  de  alojamiento  y
                  alimentación, considerando el uso de las instalaciones del campamento de obra y por último se

                  estiman los costos de servicios de laboratorio, equipo y materiales, los que se indican en el
                  siguiente cuadro.


                                       SUPERVISION CONSTRUCCION PRESA CHAMATA
                                                   PRESUPUESTO GENERAL
                                                                                   PRECIO     COSTO
                          Nº         DESCRIPCION            UNIDAD     CANTIDAD  UNITARIO     TOTAL
                                                                                     $us       $us

                          1   PERSONAL                                                        172800,00
                          1,1  Ing. Civil Gerente de Supervisión   mes       36,00   1800,00   64800,00
                          1,2  Ing. Civil Presa               mes            30,00   1500,00   45000,00
                          1,3  Ing. Civil Sistemas de riego   mes            30,00   1500,00   45000,00
                          1,4  Ingenieros especialistas       mes            10,00   1800,00   18000,00

                          2   EQUIPOS Y MATERIALES                                              4500,00
                          2,1  Papelería e informes          global          1,00    1500,00    1500,00
                          2,2  Material de escritorio        global          1,00    1500,00    1500,00
                          2,3  Computadora                   global          1,00     500,00     500,00
                          2,4  Impresora                     global          1,00     500,00     500,00
                          2,5  Fotografías                   global          1,00     500,00     500,00

                          3   LOGISTICA Y SERVICIOS                                            74600,00
                          3,1  Transporte                     mes            36,00   1000,00   36000,00
                          3,2  Alojamiento y alimentación     mes            80,00    400,00   32000,00
                          3,3  Servicio telefónico            mes            36,00    100,00    3600,00
                          3,5  Laboratorio                   global          1,00    3000,00    3000,00



                                                                TOTAL SUPERVICION  $us        251900,00
                                                          1$us = 6.95 Bs          Bs         1750705,00

                              Tiempo de ejecución del servicio de Supervisión         36     meses
                              Tiempo de construcción de obras                         36     meses
                              Costo de la inversión                                8166620,87  $us
                              Porcentaje de la Supervisión respecto a la inversión      3,08   %
