8.6 PRESUPUESTO CONSOLIDADO DEL PROYECTO

                  8.6.1. Presupuesto General

                  La  implementación  del  proyecto  contempla  los  componentes  de  Infraestructura,  la  respectiva
                  Supervisión y la Asistencia Técnica Integral. Por lo que el presupuesto total del proyecto asciende a
                  17.134.457,49 Bs. (Diez y Siete Millones Ciento Treinta y Cuatro Mil Cuatrocientos Cincuenta y
                  Siete con 49/00 Bolivianos), de los cuales  el 90,11% del presupuesto representa  los costos de  la
                  Infraestructura,  y  el  restante  9,89%  del  presupuesto  corresponde  a  gastos  de  Supervisión  y
                  Acompañamiento.


                  Como se puede apreciar en el siguiente cuadro.

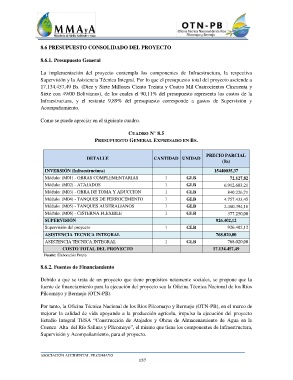

                                                       CUADRO N° 8.5
                                         PRESUPUESTO GENERAL EXPRESADO EN BS.


                                                                                       PRECIO PARCIAL
                                     DETALLE                     CANTIDAD  UNIDAD
                                                                                              (Bs)
                    INVERSIÓN (Infraestructura)                                            15440035,37
                    Módulo: (M01) - OBRAS COMPLEMENTARIAS             1        GLB               72.127,82
                    Módulo: (M02) - ATAJADOS                          1        GLB             6.912.603,21
                    Módulo: (M03) - OBRA DE TOMA Y ADUCCION           1        GLB              840.226,71
                    Módulo: (M04) - TANQUES DE FERROCEMENTO           1        GLB             4.757.433,45
                    Módulo: (M05) - TANQUES AUSTRALIANOS              1        GLB             2.480.394,18
                    Módulo: (M06) - CISTERNA FLEXIBLE                 1        GLB              377.250,00
                    SUPERVISIÓN                                                            926.402,12
                    Supervisión del proyecto                          1        GLB              926.402,12
                    ASISTENCIA TECNICA INTEGRAL                                            768.020,00
                    ASISTENCIA TECNICA INTEGRAL                       1        GLB              768.020,00
                           COSTO TOTAL DEL PROYECTO                                       17.134.457,49
                   Fuente: Elaboración Propia

                  8.6.2. Fuentes de Financiamiento

                  Debido a que se trata de un proyecto que tiene propósitos netamente sociales, se propone que la
                  fuente de financiamiento para la ejecución del proyecto sea la Oficina Técnica Nacional de los Ríos
                  Pilcomayo y Bermejo (OTN-PB).

                  Por tanto, la Oficina Técnica Nacional de los Ríos Pilcomayo y Bermejo (OTN-PB), en el marco de
                  mejorar la calidad de  vida apoyando a la producción agrícola,  impulsa la ejecución del proyecto
                  Estudio  Integral  TESA  “Construcción  de  Atajados  y  Obras  de  Almacenamiento  de  Agua  en  la
                  Cuenca  Alta  del Río Salinas y Pilcomayo”, el mismo que tiene los componentes de Infraestructura,
                  Supervisión y Acompañamiento, para el proyecto.
