PROGRAMA EJECUTIVO DE REHABILITACIÓN DE
TIERRAS EN EL DEPARTAMENTO DE TARIJA
c. PRESUPUESTO DE LAS ACTIVIDADES CIVILES Y AGROFORESTALES DE LA ALTERNATIVA Nº 2

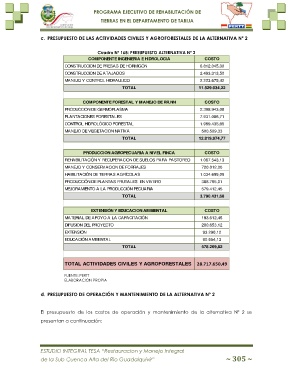

Cuadro Nº 168: PRESUPUESTO ALTERNATIVA Nº 2
COMPONENTE INGENIERIA E HIDROLOGIA COSTO
CONSTRUCCION DE PRESAS DE HORMIGÓN 6.812.045,30
CONSTRUCCION DE ATAJADOS 2.493.313,50
MANEJO Y CONTROL HIDRAULICO 2.223.675,42
TOTAL 11.529.034,22
COMPONENTE FORESTAL Y MANEJO DE RR.NN COSTO
PRODUCCION DE GERMOPLASMA 2.398.943,08
PLANTACIONES FORESTALES 7.931.086,71
CONTROL HIDROLÓGICO FORESTAL 1.989.435,65
MANEJO DE VEGETACION NATIVA 500.509,33
TOTAL 12.819.974,77
PRODUCCION AGROPECUARIA A NIVEL FINCA COSTO
REHABILITACIÓN Y RECUPERACION DE SUELOS PARA PASTOREO 1.067.543,13
MANEJO Y CONSERVACION DE FORRAJES 720.012,00
HABILITACIÓN DE TIERRAS AGRÍCOLAS 1.034.699,09
PRODUCCIÓN DE PLANTAS FRUTALES EN VIVERO 388.765,01
MEJORAMIENTO A LA PRODUCCIÓN PECUARIA 579.412,45
TOTAL 3.790.431,68
EXTENSIÓN Y EDUCACION AMBIENTAL COSTO
MATERIAL DE APOYO A LA CAPACITACIÓN 193.612,45
DIFUSION DEL PROYECTO 200.653,12
EXTENSIÓN 93.290,12
EDUCACIÓN AMBIENTAL 90.654,13
TOTAL 578.209,82
TOTAL ACTIVIDADES CIVILES Y AGROFORESTALES 28.717.650,49
FUENTE: PERTT
ELABORACIÓN PROPIA
d. PRESUPUESTO DE OPERACIÓN Y MANTENIMIENTO DE LA ALTERNATIVA Nº 2
El presupuesto de los costos de operación y mantenimiento de la alternativa Nº 2 se
presentan a continuación:
ESTUDIO INTEGRAL TESA “Restauracion y Manejo Integral
de la Sub Cuenca Alta del Rio Guadalquivir” ~ 305 ~
