Page 72 - PLAN METROPOLITANO MEJORAMIENTO SISTEMA DE AGUA POTABLE SAN LORENZO
P. 72
Planes Maestros Metropolitanos de Agua Potable y Saneamiento de Cochabamba, La Paz y El Alto,
Santa Cruz y el Valle Central de Tarija (Bolivia)
Informe Final del Plan Maestro Integral del Valle Central de Tarija

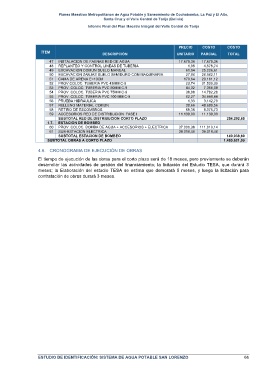

PRECIO COSTO COSTO
ÍTEM
DESCRIPCIÓN UNITARIO PARCIAL TOTAL
47 INSTALACION DE FAENAS RED DE AGUA 17.679,36 17.679,36
48 REPLANTEO Y CONTROL LINEAS DE TUBERIA 1,98 4.678,74
49 EXCAVACION COMUN SUELO MANUAL 61,04 25.226,61
50 EXCAVACION ZANJAS SUELO SEMIDURO CON MAQUINARIA 27,96 26.962,11
51 CAMA DE ARENA E=10CM 170,64 20.161,12
52 PROV.COLOC. TUBERIA PVC 43MM C-9 23,74 31.509,39
53 PROV. COLOC. TUBERIA PVC 50MM C-9 84,32 7.356,08
54 PROV. COLOC. TUBERIA PVC 75MM C-9 38,08 14.782,28
55 PROV. COLOC. TUBERIA PVC 100 MM C-9 62,27 34.889,88
56 PRUEBA HIDRAULICA 1,33 3.142,79
57 RELLENO MATERIAL COMUN 38,66 48.689,56
58 RETIRO DE ESCOMBROS 68,36 8.076,73
59 ACCESORIOS RED DE DISTRIBUCION FASE I 11.138,00 11.138,00
SUBTOTAL RED DE DISTRIBUCION CORTO PLAZO 254.292,65
1.7. ESTACION DE BOMBEO
60 PROV. COLOC. BOMBA DE AGUA + ACCESORIOS + ELECTRICA 37.006,38 111.019,14
61 SUB-ESTACION ELECTRICA 38.019,46 38.019,46
SUBTOTAL ESTACION DE BOMBEO 149.038,60
SUBTOTAL OBRAS A CORTO PLAZO 1.480.621,09
4.6. CRONOGRAMA DE EJECUCIÓN DE OBRAS
El tiempo de ejecución de las obras para el corto plazo será de 18 meses, pero previamente se deberán
desarrollar las actividades de gestión del financiamiento; la licitación del Estudio TESA, que durará 3
meses; la Elaboración del estudio TESA se estima que demorará 5 meses, y luego la licitación para
contratación de obras durará 3 meses.
ESTUDIO DE IDENTIFICACIÓN: SISTEMA DE AGUA POTABLE SAN LORENZO 66
